Forprosjekt – Abildsøkrysset
Bymiljøetaten er i gang med et forprosjekt for Abildsøkrysset. Målet er at krysset skal tilrettelegges bedre for myke trafikanter.
Hva skal vi gjøre?

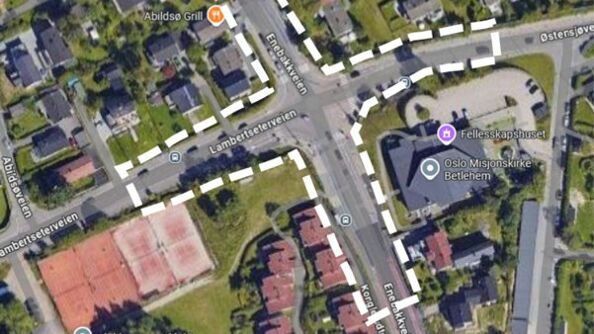

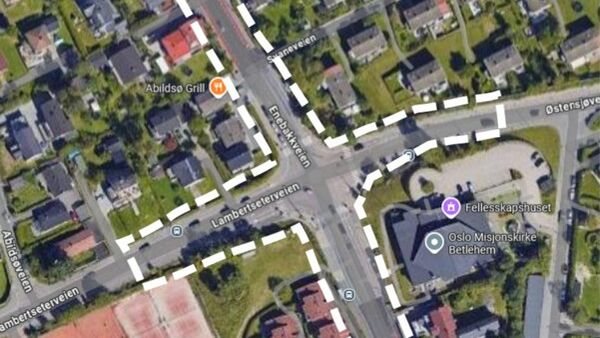

Forprosjektet bygger videre på valgt løsning fra konseptvalg-fasen. Hovedgrepet i valgt løsning medfører å flytte holdeplassene for buss til nord- og vestsiden av krysset. Dette gir mulighet for å trekke sykkelfeltene helt frem til krysset. Det er ønskelig å gjøre Enebakkveien til forkjørsvei slik at sykkelfelt kan føres gjennom krysset. Dette må det søkes om til Statens Vegvesen som har myndighet til å vedta en slik regulering.

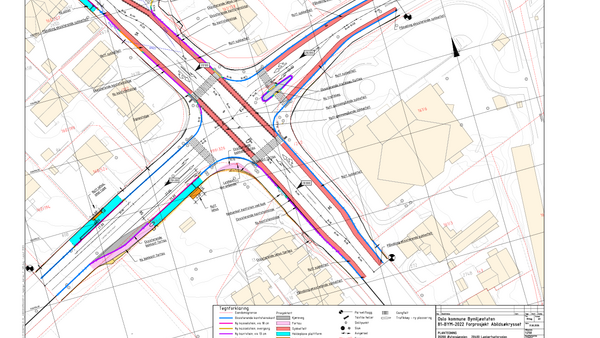

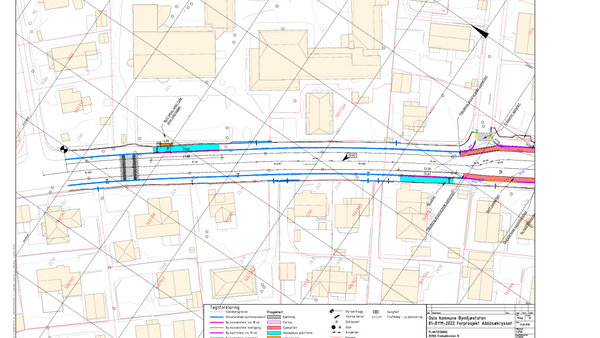

Ønsket løsning omfatter også å fjerne ett svingfelt i Enebakkveien. Forprosjektet skal kartlegge konsekvensene av dette. Gir endringen i antall felt for stor negativ effekt på kapasiteten i krysset, kan løsningen gjennomføres uten å fjerne venstresvingefelt. Ombygging av krysset vil gjøres innenfor regulert vei- og fortausareal og innebærer ikke eiendomserverv.
Les mer om valgt løsning i Konseptvalgnotat (KVN) for Abildsøkrysset (PDF, 9.96MiB)
Hvor skjer det?
Abildsøkrysset i Østensjø bydel.
Hvorfor gjør vi dette?
Abildsøkrysset er et stort kryss med høy trafikkmengde. Krysset oppleves uoversiktlig og avvisende for myke trafikanter, spesielt syklende. Krysset skal utbedres for økt trafikksikkert, lettere lesbart trafikkmiljø, trygg fremkommelighet for myke trafikanter samt god og forutsigbar fremkommelighet for kollektivtrafikken.
Hvem er ansvarlig?
Tiltakshaver: Bymiljøetaten. Prosjekterende: Multiconsult AS
Hva skjer når?
- Forprosjektet startet opp i august 2025 og skal være ferdig sommer 2026.
- Det skal søkes byggetillatelse med dispensasjon fra gjeldende regulering.
- Planlagt innsendelse av byggesøknad er våren 2026.
- Tidligst tid for anleggsarbeid er 2027.
