Naboinformasjon om totalrehabilitering av Lilleborg skole

Her finner du informasjon om fremdriften, spesielle hendelser og annen viktig informasjon om byggearbeidet på prosjektet Lilleborg skole – totalrehabilitering.

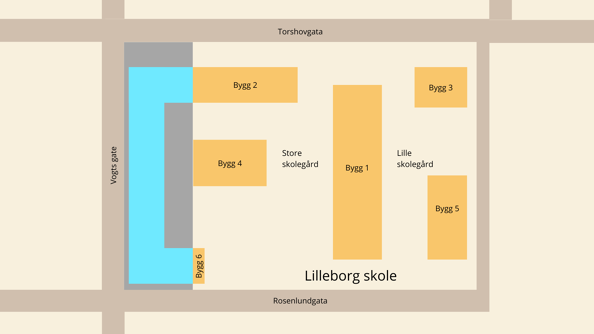

Illustrasjon over byggene med nummerering fra 1 til 6

Siste oppdateringer 2025

Oppdateringer legges ut forløpende.

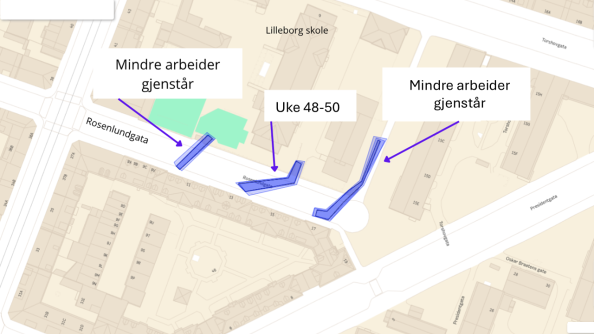

Uke 49

Vi fortsetter gravearbeider i Rosenlundgata i forbindelse med tilkobling av nye rørføringer for vann og avløp fra Lilleborg skole. Arbeidene vil hovedsakelig bestå av etablering av grøft/kum og påfølgende tilbakefylling med lagvis komprimering. Dette innebærer kortere perioder med sterkt støyende arbeider mellom kl. 08:00 og 17:00. I forbindelse med arbeidene i Rosenlundgata kan det også oppleves vibrasjoner, spesielt under komprimeringsarbeider.

Det vil også pågå graving inne på skolens område.

Gravearbeidene i gaten er planlagt ferdigstilt før jul. Gravearbeider inne på skoleområdet vil etter planen vare til høsten 2026.

Behov for alternativt dagsopphold?

Vi har forståelse for at støyende arbeid kan virke belastende. Dersom du ønsker alternativt dagsopphold på dager med støyende arbeider, kan du sende en e-post til: lilleborg@backe.no senest én arbeidsdag i forveien. Det kan søkes om én dag av gangen.

Se vedlegg under oppdatering for uke 45 for dispensasjon fra støyforskriften og gravetillatelse.

Uke 48

Det vil pågå gravearbeider i Rosenlundgata i forbindelse med tilkobling av nye rørføringer for vann og avløp fra Lilleborg skole. Dette innebærer kortere perioder med sterkt støyende arbeider mellom kl. 08:00 og 17:00. I forbindelse med arbeidene i Rosenlundgata kan det også oppleves vibrasjoner, spesielt under komprimeringsarbeider. I forbindelse med omkoblinger vil vann vil være stengt for beboere og næring onsdag 26.11 kl 08:30-14:30.

Gravearbeidene i gata er planlagt ferdigstilt før jul. Gravearbeider inne på skoleområdet vil etter planen vare til høsten 2026.

Behov for alternativt dagsopphold?

Vi har forståelse for at støyende arbeid kan virke belastende. Dersom du ønsker alternativt dagsopphold på dager med støyende arbeider, kan du sende en e-post til: lilleborg@backe.no senest én arbeidsdag i forveien. Det kan søkes om én dag av gangen.

Se vedlegg under oppdatering for uke 45 for dispensasjon fra støyforskriften og gravetillatelse.

Uke 47

Vi har ingen sterkt støyende arbeider planlagt denne uken. Gravearbeidene foregår hovedsakelig inne i skolegården. Videre arbeid i Rosenlundgata er planlagt å starte mandag 24. november (uke 48). Vi kommer med mer informasjon i neste oppdatering. Se detaljert info om arbeidet og alternativt dagsopphold under oppdateringen for uke 45.

Uke 46

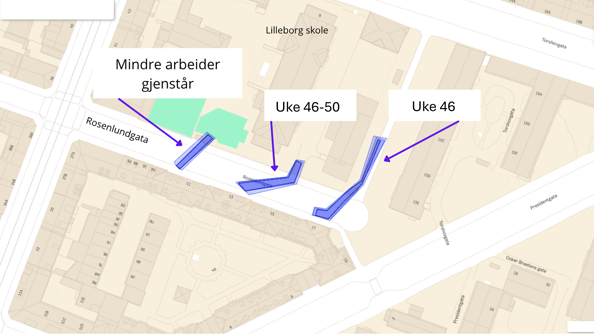

Denne uken fortsetter vi gravearbeider i Rosenlundgata. Se detaljert info om arbeidet og alternativt dagsopphold under oppdateringen for uke 45.

Uke 45

Vi fortsetter gravearbeider i Rosenlundgata i forbindelse med tilkobling av nye vann- og avløpsrør fra Lilleborg skole. Vi skal etablere tre tilkoblingspunkter for vann, avløp og fjernvarme. Arbeidene vil innebære støy og vibrasjoner, særlig ved komprimering i grøftene. Dette kan oppleves som plagsomt i perioder. Sterkt støyende arbeider vil begrenses til korte økter på 15–30 minutter mellom kl. 08:00 og 17:00, mandag til torsdag. Gravearbeidene i gata er planlagt ferdigstilt før jul. Gravearbeider inne på skoleområdet vil etter planen vare til høsten 2026.

Behov for alternativt dagsopphold?

Vi har forståelse for at støyende arbeid kan virke belastende. Dersom du ønsker alternativt dagsopphold på dager med støyende arbeider, kan du sende en e-post til: lilleborg@backe.no senest én arbeidsdag i forveien. Det kan søkes om én dag av gangen.

Vedlegg for arbeidet:

Oppdatert oversikt over gravearbeidet.

Uke 44

Sprengningsarbeidene er nå avsluttet. Dersom det blir behov for ytterligere sprenging, vil vi informere fortløpende.

Arbeidene i Rosenlundgata fortsetter. Dette vil påvirke fremkommeligheten for biltrafikk, men én kjørebane vil til enhver tid være tilgjengelig.

Boring av energibrønner ferdigstiller vi i løpet av mandag i uke 44.

Uke 43

Sprengningsarbeid kan bli aktuelt denne uken. Vi venter på endelig avklaring fra sprengningsentreprenøren og oppdaterer informasjonen så snart vi vet mer. Vi varsler berørte naboer før sprengningen settes i gang.

Vi fortsetter å demontere stillaset i Torshovgata. Arbeidet skal etter planen være ferdig i løpet av uke 43.

Entreprenøren fortsetter arbeidet i Rosenlundgata. Vi forventer at dette blir ferdigstilt om 2–3 uker, avhengig av grunnforholdene.

Boring av energibrønner er noe forsinket, men skal etter planen fullføres i løpet av uke 43.

Uke 42

Vi startet arbeidene med å ta ned stillas i Torshovgata fredag 10.10.25

Vi fortsetter arbeidene i Rosenlundgate.

Vi har planlagt at arbeidene med boring av energibrønner i skolegården ferdigstilles denne uken.

Uke 41

Vi fortsetter med brønnboringen på byggeplassen og gravingen i Rosenlundgate.

Uke 39

Vi skal bore energibrønnene. Boringen vil ikke påvirke naboer siden dette er inne på byggeplassen. Støynivået er også innenfor støyforskriften.

Vi starter med graving i Rosenlundgaten. Deler av veien blir sperret av. Det vil være mulig å gå forbi, og det blir kjøring i én retning.

Lyset i gymsalen vil bli skrudd av etter endt arbeidsdag.

Uke 38:

Arbeid med energibrønner fortsetter. På grunn av graving i Rosenlundgaten vil vi måtte sperre den for gjennomkjøring for biler. Den vil fortsatt være åpen for fotgjengere.

Uke 37:

Vi fortsetter arbeidene med energibrønner.

Uke 36:

Vi fortsetter arbeidene med energibrønner.

Uke 35:

Vi starter arbeider med boring av energibrønner. Vi følger støydispensjasjon fra kommuneoverlegen i arbeidene.

Uke 34:

Gravingen for høyspent i Rosenlundgate fortsetter.

Uke 31–33:

Vi skal sette opp en ny trafo og søppeldunker i Rosenlundgata. Deler av gaten blir sperret. Arbeidet inkluderer graving i bakken.

Uke 28-30:

I fellesferien (28-30) vil det være noe aktivitet, spesielt i skolegårdene med graving og litt innvendige arbeider.

Uke 25:

Vi reinstallerer vinduer i bygg 2 mot Torshovgata. Det kan bli en økt mengde leveranser/transport fra Rosenlundgata.

Uke 23:

Sprengning er ferdig for denne perioden, og det er foreløpig usikkert om vi kommer til å sprenge mer i løpet av prosjektperioden. Vi informerer dersom det blir aktuelt.

Uke 22:

Sprengning vil pågå i lille skolegård. Stillasarbeider i Torshovgata fortsetter.

Uke 21:

  • Sprenging vil pågå. Stillas settes opp rundt bygg 2.
  • Torshovgata vil også få stillas, her settes det opp midlertidige sperringer når montasje pågår. Asfaltering i Rosenlundgate er planlagt, og gjelder et lite område rundt innkjøringen til kjøreporten i lille skolegård (mellom bygg 1 og bygg 5).

Uke 20:

Sprenging i lilleskolegården vil pågå i perioder, det har vist seg at grunnen inneholdt mer fjell enn først antatt. Stillas settes opp rundt bygg 2, inkludert i Torshovgata. Det vil settes opp midlertidige sperringer under stillasmontasjen.

Uke 19:

Sprengning vil pågå i lille skolegårde men omfanget er noe usikkert. Det vil sendes ut informasjon før hver salve skytes.

Uke 18:

  • Sprenging vil pågå, mer informasjon kommer.
  • Rivearbeider fortsetter i bygg 2, rivemasser vannes før det blir transportert ut av bygget for å minske støvnivået ut i skolegården.

Uke 17:

Rivearbeider fortsetter i bygg 2, rivemasser vannes før det blir transportert ut av bygget for å minske støvnivået ut i skolegården.

Arbeider i lille skolegård fortsetter. Det blir ingen sprenging denne uken, men det ser ut som det blir sprenging uke 18. Dette oppdateres. Dersom man ikke har fått sms før hver sprenging kan dette ordnes ved å ta kontakt med byggeleder i Backe: martacecilieroer.falch@backe.no

Uke 16:

Det vil foregå arbeid på byggeplassen 14.april, 15. april og 16. april. Det vil ikke foregå noe sprenging, men mulig det må sprenges en dag etter påske.

Uke 15:

Sprenging fortsetter og vil avsluttes senest tirsdag 08.04. Det sendes ut informasjon før hver salve går av. Rivearbeider fortsetter i bygg 2, rivemasser vannes før det blir transportert ut av bygget for å minske støvnivået ut i skolegården.

Uke 14:

Forarbeid for sprengning vil starte mandag 31.mars, og selve sprengingen starter tirsdag (1.april) og vil pågå i 7 dager.

Rivearbeider fortsetter i bygg 2, rivemasser vannes før det blir transportert ut av bygget for å minske støvnivået ut i skolegården.

Uke 13:

Pigging fortsetter i Lilleskolegården, her har graver nå møtt på mye og høyt fjell. Om sprenging vil forekomme er ennå uvisst, informasjon kommer fortløpende.

Rivearbeider fortsetter i bygg 2, rivemasser vannes før det blir transportert ut av bygget for å minske støvnivået ut i skolegården.

Uke 12:

Pigging vil fortsette i Lilleskolegården, men om sprenging vil forekomme er ennå uvisst. Informasjon kommer fortløpende etter hvert som graver kartlegger grunnen.

Rivearbeider fortsetter i bygg 2, rivemasser vannes før det blir transportert ut av bygget for å minske støvnivået ut i skolegården.

Uke 11:

Pigging fortsetter i lilleskolegården. Det er uvisst om det vil sprenges denne uken. Rivearbeid fortsetter i bygg 2.

Uke 10:

Det vil sprenges og pigges i slutten av uken og trolig i uke 11, avhengig av fjellet i grunnen. Graver-entreprenør har startet arbeidet nord i lilleskolegården. Riggen flytter fra storeskolegården til lilleskolegården. Riving foregår fortsatt i bygg 2.

Uke 9:

  • Flytting fortsetter for grave-entreprenør, som har startet arbeidet nord i lilleskolegården.
  • Riggen fortsettes å flyttes fra storeskolegården til lilleskolegården. Rive-entreprenør fortsetter i bygg 2.

Uke 8:

  • Flytting fortsetter for grave-entreprenør, fra lilleskolegård til storeskolegård.
  • Rive-entreprenør fortsetter i bygg 2, og har startet med lettriving i bygg 4.

Uke 7:

  • Graverentreprenør fortsetter å ferdigstille arbeidet i storeskolegården, og vil flytte seg til lilleskolegården.
  • Riveentreprenør fortsetter i bygg 2 og har startet lett i bygg 4.

Uke 6:

  • Graverentreprenør flytter seg over fra storeskolegården til lilleskolegården og begynner med gravearbeider der.
  • Riveentreprenør fortsetter i bygg 2 og har startet lettriving i bygg 4. Vinduene nord i bygg 2, mot Torshovgata, er tatt ut.

Uke 5:

Arbeidene i storeskolegård fortsetter. Det etableres kastetrommel fra bygg 2. Resten av vinduene nord i bygg 2 tas ut. Arbeidet med jetpeler er ferdig. Vi er gjort oppmerksom på at tidsur på lyskasterne på byggeplassen ikke fungerer optimalt, og vil derfor deaktivere disse. Lyskasterne vil skrus på manuelt til vi finner en løsning.

Uke 4:

Arbeider i storeskolegården fortsetter. Vinduer nord i bygg 2, mot Torshovgata, blir tatt ut, på samme måte som i forrige uke. Arbeidet med peler har begynt i bygg 2.

Uke 3:

Arbeider i storeskolegården fortsetter. Vinduer nord i bygg 2, mot Torshovgata blir tatt ut. Skilter og gjerder blir satt opp i starten av uke 3. Vindusmontøren vil ta vinduene fra innsiden av bygget, men trenger å skjære dem løs fra utsiden. De vil dermed benytte lift på fortauet utenfor bygg 2 i Torshovgata.

Arbeid med peler vil begynne i bygg 2 onsdag 15. januar 2025.

Uke 2:

Full oppstart av byggeplassen igjen blir mandag 6. januar 2025.

Vinduer nord i bygg 2, mot Torshovsgata, vil bli tatt ut rett på nyåret (uke 2/uke 3). Vindusmontøren vil ta av vinduene fra innsiden av bygget, men trenger å skjære de løs fra utsiden. De vil dermed bruke lift på fortauet utenfor bygg 2 i Torshovgata.

Utover dette er byggeplassen ryddet og gjort klar for vinterdrift. Ved store snømengder vil det foregå måking inne på byggeplassen i ferien.

Uke 1:

Det vil være noen få arbeider 2. og 3. januar 2025

2024

Uke 51:

Uke 51, 2024 blir siste uken med arbeider før juleferien. Denne uken fortsetter vi med graving utvendig i storeskolegården. Rivearbeider fortsetter i bygg 2. Midlertidig uttransport av avfall fra vinduer i sørøst, ned til storeskolegården, benyttes ennå. Vi gjør tiltak for å redusere støv og støy, men man må regne med noe støv og støy i perioder.

Uke 48:

Det graves fortsatt utvendig i Storeskolegården og dette kan føre til noe støy. Kastetårnet i Lilleskolegården er demontert. Jetpelene Mot Torshovgata er ferdig støpt.

Uke 47:

Det er planlagt oppstart av arbeid med jetpeler (betongsylinder) i den nordlige delen av bygg 3. Dette arbeidet vil medføre noen avsperringer på gangfeltet mot Torshovgata. Noe av dette arbeidet vil foregå nært bebyggelse i 2-3 dager.

Uke 46:

Uke 45: Informasjon som gjelder støyende arbeid

Vi ønsker å informere om at Backe Stor-Oslo starter opp med støyende arbeid på byggeplassen. Rehabiliteringen av Lilleborg skole vil dessverre medføre støyende arbeid.

Dispensasjon fra støyforskriften er gitt fra bydelsoverlegen for støyende arbeid i perioden

  • 1. august 2024 – 30. april 2025 i tidsintervallet kl. 07:00 – 19:00
  • samt sterkt støyende arbeid i perioden 1. august 2024 –30.april 2025 i tidsintervallet 08:00 – 17:00.

Prosjektet vil blant annet bestå av:

  • Gravearbeider
  • Periodevis pigging
  • Innvendig stålarbeider/montasje
  • Boring for energibrønner
  • Transporter inn- og ut av byggeplass

Eksempel på sterkt støyende arbeid kan være: sprenging, banking, spunting, pigging og saging i stein og betong. Vi gjør følgende for å redusere ulempene:

  • Vi vil planlegge arbeidene slik at de mest støyende arbeidene blir utført i perioder på døgnet som er minst sårbar for de som blir berørt
  • Vi vil etablere faste pauser fra sterkt støyende arbeider
  • Vi vil ikke drive støyende aktivitet i helgene eller på helligdager

Andre forebyggende tiltak er elektriske gravemaskiner og utstyr.

  • Beskrivelse av pauser kl. 11:00 – 12:00

Vi beklager ulempene dette kan medføre for naboer.

Kontakt Marta Cecilie Røer Falch, Anleggsleder

Uke 44:

  • Graving fortsetter utvendig i Storeskolegården.
  • Arbeider inne fortsetter, med fokus på å begrense støv. Vann blir benyttet i kastetårn for å redusere støv for omkringliggende omgivelser.
  • Oppstart av fundamentering starter i bygg 3, dette forårsaker noe støy i perioder.

Uke 43:

Vi jobber nå med graving utvendig i Storeskolegården, som kan føre til noe støyende arbeider. Vi jobber også inne, og bruker vann for å redusere støv for omkringliggende omgivelser.
