Forprosjekt Røatunnel - vurderte alternativer av plasseringer for tunnelinnganger
Under følger kartlagte og vurderte alternativer for plassering av tunnelinnganger i vest og øst.
Hvordan gjør vi det?
Som en del av forprosjektet er det blitt gjennomført en tilleggsvurdering av alternative tunnelinnganger fra øst. Tunnelinngang i vest ble grundig utredet i konseptvalganbefalingen i 2021 og videreføres til forprosjektet og arbeidet med reguleringsplan.
Les konseptutvalganbefalingen fra 2021
Les mer om forprosjekt Røatunnel
Vestre tunnelinngang

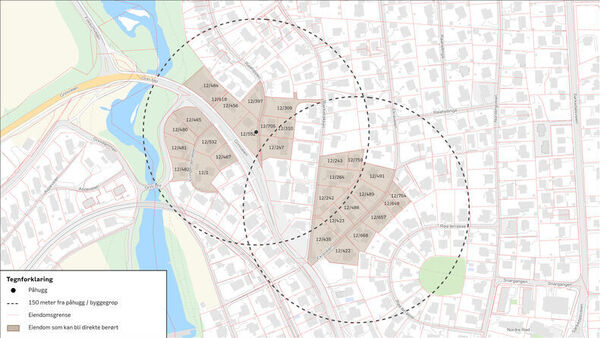

Innløsningsbehov og naturinngrep ved vestre tunnelinngang
Innløsingsbehov
- Omlag 8 berørte boligeiendommer ved tunnelinngang og byggegrop til tunnel i vest
Naturinngrep
- Det er ingen inngrep i verdsatt natur
- Tunnelinngangen med tilhørende vegkryss ligger nært Lysakerelva
Veigeometri, eksakt plassering av påhugg og tunnelportal, konstruksjoner mm. skal optimaliseres og detaljeres videre i forprosjektet.
Østre tunellinngang
Siden januar 2026 har Bymiljøetaten arbeidet med kartlegging av muligheter for hvor østre tunellinngang kan etableres i tråd med politiske retningslinjer. Det er arbeidet med ulike alternativer. Det er store forskjeller mellom alternativene og de berører fra cirka 10 til cirka 40 boenheter. Det er fortsatt stor usikkerhet i antall boenheter. Boenhetene omfatter alt fra eneboliger, rekkehus og flermannsboliger. Alternativene nord for Sørkedalsveien/T-banen berører ikke naturverdier, men ligger tett på friområdet i Hovseterdalen og/eller Husebyjordet. Det vil også være private hager og trær som berøres i alle alternativene.
Utredningsarbeidets syv alternative tunnelinnganger
- Alternativ 1A og 1B: Rundkjøring og tunnelpåhugg nord for Sørkedalsveien
- Alternativ 2: Rundkjøring nord for Sørkedalsveien med tunnelpåhugg sør for omlagt vei
- Alternativ 3 og 4: Halvt kryss sør for T‑banen og ny bru over Mærradalen
- Alternativ 5: Kombinasjonsløsning med østvendte ramper og bru over Mærradalen
Det vurderes også et alternativ 6 hvor østre påhugg for kort tunnel (K3-1) ved Røahagan kombineres med vestre på hugg i K3-3, dvs. en mellomlang tunnelløsning.
Ingen av alternativene tilfredsstiller alle de absolutte kravene som stilles i den politiske bestillingen.
I mars 2026 ble det gjennomført en siling av de syv alternativene, og det jobbes nå videre med 4 alternativer mot en endelig anbefaling av konsept med tunnelinngang fra øst i løpet av høsten 2026.

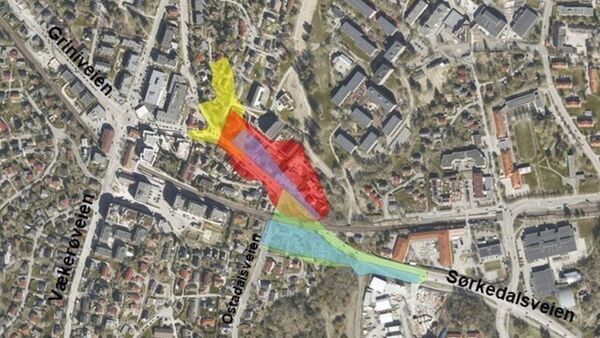

Basert på en førstegangsvurdering av alternativene i tilleggsutredningen jobbes det dermed nå videre med alternativ 1B (rødt), 3 (grønt) og 5 (blått), dvs. ett på sørsiden og ett på nordsiden av Sørkedalsveien/T-banen, samt en kombinasjonsløsning og alternativ 6 (gult).
De ulike alternativene som er inkludert i tilleggsutredningens analyser/optimalisering beskrives her med informasjon innløsningsbehov og naturinngrep.
Alternativer for østre tunellinngang

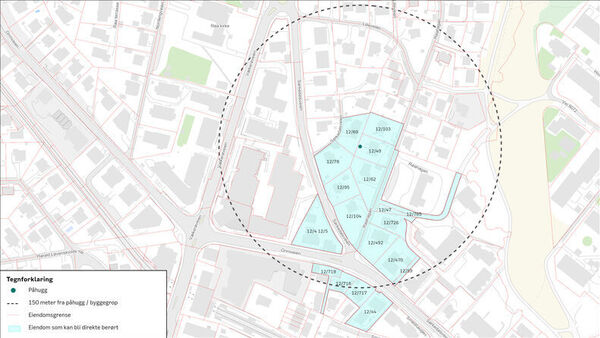

Alternativ 1(B)
Innløsingsbehov
- Om lag 40 boenheter, bestående av eneboliger, rekkehus og flermannsboliger
Naturinngrep
- Det er ingen inngrep i verdsatt natur
- Tett på Hovseterdalen og Husebyjordet

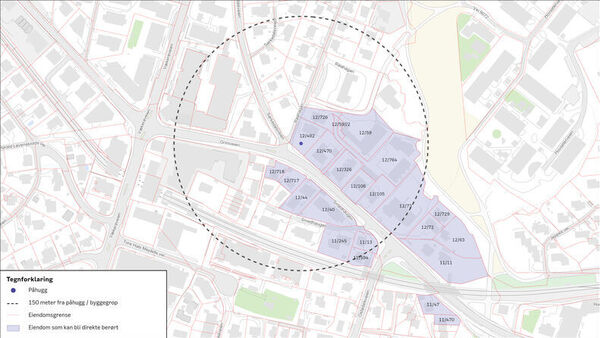

Alternativ 3
Innløsingsbehov
- Om lag 10 boenheter, bestående av eneboliger og rekkehus med hage
Naturinngrep
- Løsningen medfører terrenginngrep i Mærradalen, som er et friluftsområde med svært stor verdi
- Totalt omfatter inngrep på ca. 385 m2

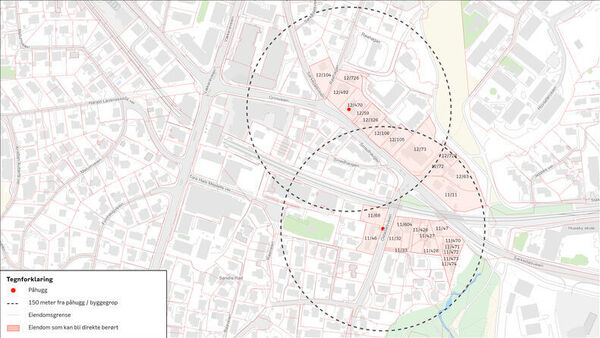

Alternativ 5
Innløsingsbehov
Ca. 25 boenheter (10 i sør og 15 i nord), bestående av rekkehus og flermannsboliger
Naturinngrep
- Løsningen medfører terrenginngrep i Mærradalen, som er et friluftsområde med svært stor verdi
- Totalt omfatter inngrepene ca. 260 m2
- Mulig optimalisering kan redusere inngrepet

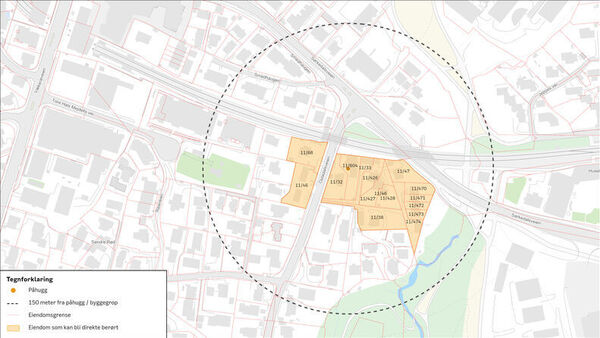

Alternativ 6
Mellomlang tunnel er et kombinasjonsalternativ mellom konsept K3-1 kort tunnel og K3-3 lang tunnel fra konseptvalganbefaling 2021.
Innløsingsbehov
- Om lag 8 boligeiendommer bestående av eneboliger og kombinert næring/bolig
Naturinngrep
- Det er ingen inngrep i verdsatt natur
