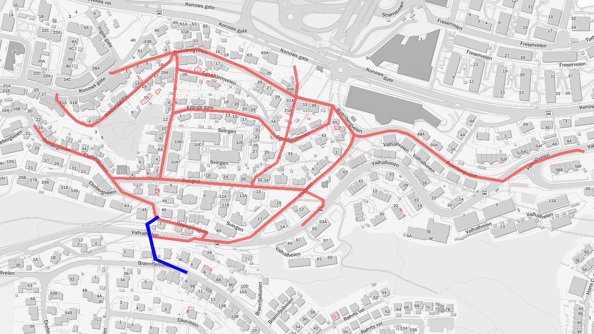

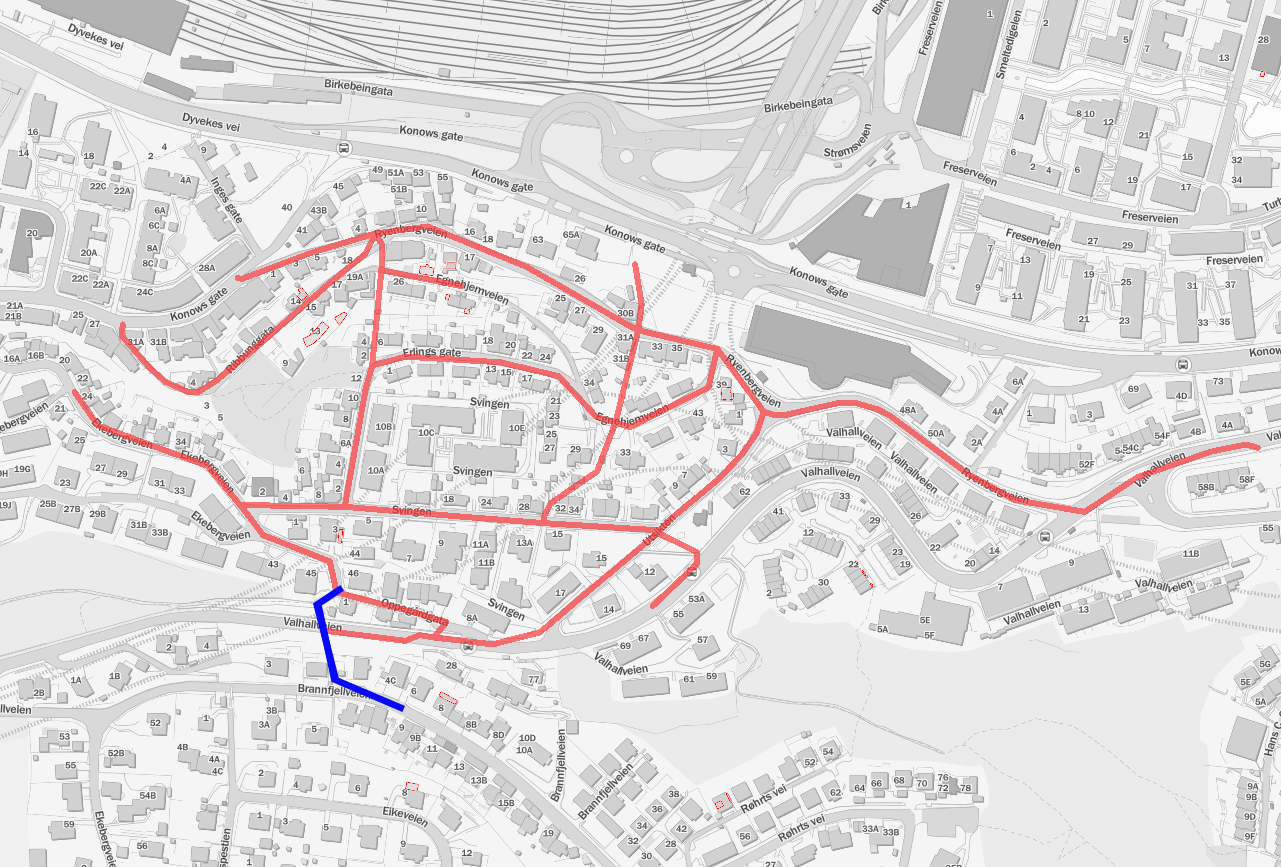

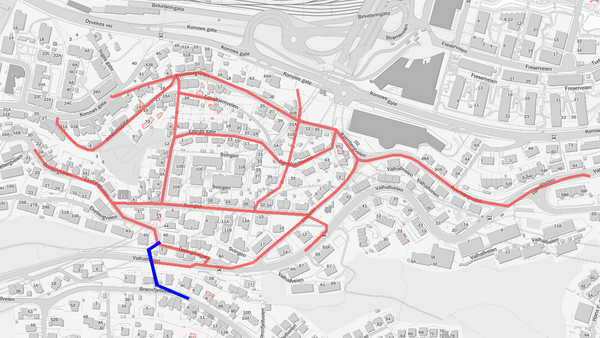

Arctanderbyen og Baglerbyen – nye vann og avløpsledninger og bygging av tunell
Vann og avløpsledninger i Arctanderbyen og Baglerbyen skal byttes ut, og en tunell for overvann er bygget.
- Arbeid pågår frem til 2027
- Rehabilitering av vann- og avløpsledninger
- Anlegging av)overvannsledning I Ekebergveien, overvann fra Ekebergsletta
- Samlet omfang 2500 meter vannledning, 3000 meter avløpsledning
- Vi har bygget en tunell for overvann (nedbør og smeltevann) som starter i Brannfjellveien og som er boret i fjell til krysset Ekebergveien/Oppegårdgata.
Hva skal vi gjøre?
Vi skal
- Skifte ut eldre og begrodde ledninger.
- Øke kapasiteten på ledningsnettet ved å oppdimensjonere ledningene.
- Separere felleskummer for vann- og avløp og oppgradere avløpsledninger.
- Etablere overvannsledning i Ekebergveien og deler av Svingen.
- Prioritere metoder som reduserer gravebehov.
Hvor er dette?
Arbeidet omfatter alle gater og veier mellom Valhallveien og Konows gate, samt en del av Ryenbergveien. Arbeidene vil pågå fram til 2027.
I løpet av første halvår 2026 skal vi starte med del to av prosjektet. Vi skal skifte ut vann – og avløpsledning i den resterende delen av Svingen, Ekebergveien/Oppegård gata mellom Oppegård gata 8A og Ekebergveien 20, Erlings gate, Egnehjemveien, og Ribbung gata. Det vil også pågå arbeider i Valhallveien ovenfor Oppegård gata.
I tillegg har vi bygget en tunell for overvann (nedbør og smeltevann) som starter i Brannfjellveien og bores i fjell til krysset Ekebergveien/Oppegårdgata. Tunellen stod ferdig ved utgangen av 2024.
Hvorfor gjør vi dette?
Vannledningene i området har generelt høy alder og dårlig tilstand. Vi oppgraderer ledningene og øker kapasiteten.
Vi ønsker å fjerne så mye som mulig av overvannet på Ekebergsletta for å redusere faren for tilbakeslag i kjellere. For å få til det må vi separere avløpsledningene i dette området og føre regnvann og kloakk i egne traseer.
Overvannshåndtering er et felles ansvar der både kommunen, utbyggere og innbyggere må bidra. Kommunen har ansvar for å vedlikeholde, oppgradere og separere overvann fra spillvann (kloakk) der det lar seg gjøre. Eier du en eiendom, for eksempel et næringsbygg, enebolig, bolig i borettslag eller sameie, er du ansvarlig for å håndtere overvann på eiendommen og sikre bygningen mot skader.
Les mer om overvannshåndtering
Hvordan påvirker dette meg?
Omfang av arbeider
Årsaken til den lange arbeidsperioden er at det skal fornyes og bygges 2400 meter vannledning, 2200 meter avløps- og fellesledning og etablere 500 meter overvannsledning. Samtidig vil vi bygge nye kummer og separere vann- og avløpskummer for å motvirke forurensningsfare.
Beste mulige løsninger
Vi har jobbet med å finne løsninger som begrenser ulempene for beboere og næringsdrivende i området. Vi velger metoder som reduserer graving i gata. Metoder med redusert behov for graving reduserer også anleggstid og plassbehov. Gjennomføringen er planlagt for å opprettholde så god adkomst som mulig til veier og eiendommer.
Det er viktig for oss at vanlige funksjoner som trygghet for myke trafikanter, skolevei, parkering, renovasjon, generell adkomst og fremkommelighet opprettholdes.
Stenging av vann og avløp
Arbeid vil normalt foregå mellom 07:00 og 19:00 mandag til fredag. Noe arbeid medfører stenging av vann og/eller avløp i kortere perioder. Den enkelte bolig får beskjed to virkedager i forkant av avstenging. Eiendommer får midlertidig vannforsyning mens arbeider pågår.
Støy og ulemper
Arbeidet med utskifting og oppgradering av ledninger vil skape trafikale utfordringer. Arbeidene vil medføre støy og noe støv. I utgangspunktet forventes lite bruk av spunting og pæling. Entreprenør skal søke bydelsoverlegen om tillatelse iht. støyforskriften.
Stengt for parkering
I forbindelse med arbeidene var Utsikten stengt for parkering i uke 18 og 19 i 2025
Innbyggerdialog
Vann- og avløpsetaten ønsker dialog med beboere og berørte i området. Vi har holdt et infomasjonsmøte med berørte naboer og vi vil gjerne komme i kontakt med interesseforeninger i området.
Vi har et nyhetsbrev hvor man kan følge utviklingen i prosjektet:
Hva skjer når?
- 2019–2021 Forprosjekt
- 2022–2023 Detaljprosjektering og anskaffelse av første delprosjekt Arctanderbyen; Ryenbergveien, Utsikten, Egnehjemveien, Erlings gate, Ribbunggate, Valhallveien (øst)
- 2024–2025 Anleggsarbeider, første delprosjekt
- 2024 Ferdigstillelse av tunell fra Brannfjellveien-Ekebergveien
- 2023–2025 Detaljprosjektering og anskaffelse andre delprosjekt Ekebergveien, Oppegårdgate, Svingen, Valhallveien (vest)
- 2025–2027 Anleggsarbeider for andre delprosjekt
- 2027 Ferdigstillelse VA-ledninger – Ekebergskrenten
