Naboinformasjon nye Ellingsrudåsen skole

Her finner du aktuell naboinformasjon om byggearbeidene på Ellingsrudåsen skole.

Generelt om støyende arbeider

Byggeprosjektet har fått vedtak om dispensasjon fra støyforskriften for å utføre støyende arbeider, som sprengning og pigging.

Les vedtaket om dispensasjon fra støyforskriften (PDF, 51.39KiB)

Dispensasjonen gjelder fra 5. januar 2026 til 22. mai 2028.

I denne perioden har vi fått tillatelse til å utføre støyende arbeider:

  • Mandag til fredag kl. 07:00–19:00

Fra 19. januar 2026 til 31. mars 2027 har vi fått særskilt tillatelse til å utføre sterkt støyende arbeider:

  • Mandag til fredag kl. 08:00–17:00

Vi legger inn 1 times sammenhengende pause i løpet av dagen ved kontinuerlige sterkt støyende arbeider.

2026

Oppdatering uke 17

Grunnarbeidene på Ellingsrudåsen nærmer seg slutten, men vi har i perioden siden sist oppdatering avdekket mer fjell på tomten enn antatt. Det betyr at sprengningsarbeidene vil pågå noe lengre enn tidligere forespeilet. Omfanget er ikke fullstendig avklart, men vi jobber nå mot at siste salve skytes i løpet av mai. Rutinene for rystelsesmålinger og lydvarsling videreføres som tidligere. Det er ikke målt rystelser utover normalnivå siden prosjektstart.

Øvrig fremdrift

De fleste i området har nok lagt merke til knuseverket som har knust stein de siste ukene. Verket fjernes fra plassen i løpet av uke 18.

Vi er klar over at støyen til tider har vært pågående, og har som følger av dette gjort tiltak for å skjerme av arbeidet. Knuseverket har bidratt til utslippsbesparelser i prosjektet og at vi har redusert tungtransporttrafikken på Harald Sohlbergs vei betydelig.

Tørt vær skaper noen utfordringer med støv. Knuseverket vanner steinen kontinuerlig, og bidrar i liten grad til støvproduksjonen på plassen i seg selv. I tillegg til kontinuerlig vanning av stein vil plassen sprøytes med kalsiumklorid. Dette er et ufarlig stoff som binder støv på en effektiv måte. Noe støv vil uansett forekomme da arbeidets natur gjør støvproduksjon unngåelig.

Prosjektet har planlagt oppstart av råbyggsfasen med betongarbeider uke 20. Det vil også reises en tårnkran som vil stå i ca. 12 måneder i løpet av mai. Neste oppdatering kommer om en måned.

Oppdatering uke 13

Vi har kommet godt i gang med sprengningsarbeidene på Ellingsrudåsen skole, og kommer til å være ferdige i begynnelsen av april.

Sprengningsarbeidene er underlagt strenge krav, deriblant rystelsesmålinger fastsatt av ingeniørgeolog. Det har blitt montert målere på byggene som ligger nærmest byggeplassen, og vi overvåker og loggfører alle rystelser.

Rystelsesloggen viser at samtlige sprengninger hittil er utført godt innenfor fastsatte grenseverdier.

Etter påske kommer et mobilt steinknuseverk på byggeplassen. Det skal knuse sprengstein, som vi skal gjenbruke til fundamentering og tilbakefylling rundt det nye skolebygget. Dette vil redusere både klimaavtrykket og behovet for tungtransport i Harald Sohlbergs vei. Knuseverket er elektrisk, men vil likevel forårsake noe ekstra støy. Arbeidene vil fortsatt være innenfor tidsrommet og lydnivået som bydelsoverlegen har gitt dispensasjon for.

Vi gjennomfører tiltak for å begrense støv i området mens grunnarbeidene pågår.

Oppdatering uke 6

Vi er ferdige med å etablere riggområdet, og starter denne uken med fjellboring. Sprengningsarbeider vil starte opp i løpet av neste uke.

Arbeidet vil foregå i tidsintervallene kl. 08:00 - 17:00 fra mandag til fredag, med pause kl. 12:00, og vil vare i cirka 2 måneder.

Dere finner mer informasjon i vedtaket om dispensasjon fra støyforskriften i avsnittet over (se info under «Generelt om støyende arbeider»).

Oppdatering uke 5

Vi viser til informasjonen under fra uke 52. Arbeidet med å sette opp brakker har blitt utsatt til begynnelsen av februar. Det vil derfor være transport av tunge laster, som gir økt trafikk på veien, mandag 2. og tirsdag 3. februar.

Oppdatering uke 52

Andre uken i 2026 starter vi med å sette opp brakker på den øvre delen av skolegården til Ellingsrudåsen skole. Det vil medføre økt trafikk på Harald Sohlbergs vei, mot Karilia borettslag og Lia barnehage, i cirka 1–2 uker.

All rygging, inn- og utkjøring skjer med trafikkvakt. Vi forsøker å unngå aktivitet på veien samtidig som det er henting og levering i barnehagen.

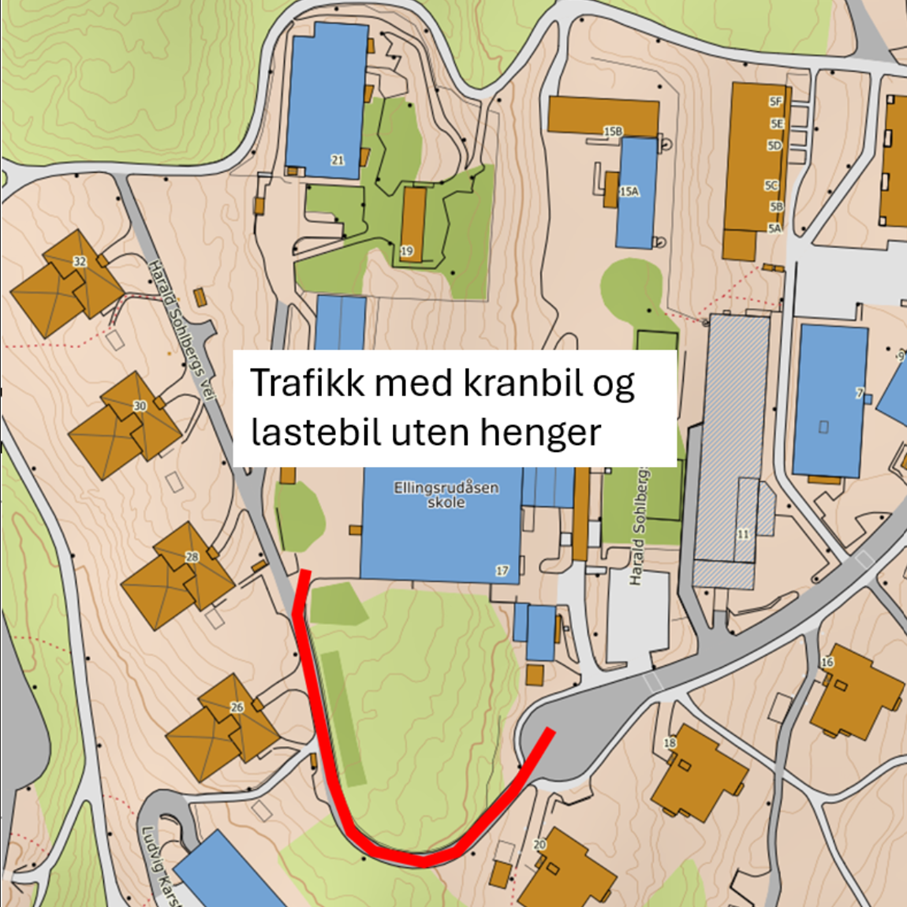

Se kart over anleggstrafikken (PNG, 900.76KiB)

Oppdatering uke 51

Under kan dere lese den foreløpige planen for utbyggingen av nye Ellingsrudåsen skole. Vi starter opp etter nyttår, og planlegger å være ferdige til sommeren i 2028.

Fase 1 – Etablering av byggeplass, sprengning og gravearbeider

Ruta Entreprenør etablerer først anleggskontorer og nødvendig infrastruktur for byggearbeidene, samtidig som området sikres med gjerder, porter og andre HMS-tiltak. Når riggområdet er klart, følger sprengningsarbeider for å fjerne fjell og masser. Deretter gjennomføres omfattende gravearbeider knyttet til fundamenter, tekniske installasjoner og terrengtilpasning, som legger grunnlaget for videre oppføring av byggene.

Fase 2 – Pelearbeider, betong og råbygg

Neste fase i prosjektet innledes med fundamentering til fjell ved hjelp av peler, etterfulgt av betongarbeider for fundamenter og bunnplate mot grunnen. Deretter støpes nødvendige vegger og sjakter, som danner de tekniske og bærende strukturene. Til slutt reises råbygget ved montering av prefabrikkerte betongelementer, som gir bygget sin hovedform og stabilitet.

Fase 3 – Taktekking, klimaskall og teglforblending

Den videre byggefasen omfatter oppføring av takkonstruksjoner og gjennomføring av tekkearbeider. Parallelt etableres ytterveggskonstruksjoner, der dører og vinduer monteres for å lukke bygget. Fasen avsluttes med teglforblending, som gir fasaden et robust og estetisk uttrykk.

Fase 4 – Innvendige arbeider og sluttfase

Denne fasen omfatter oppføring av innvendige konstruksjoner frem til ferdige overflater. Samtidig gjennomføres omfattende arbeider med tekniske installasjoner og montering av fast innredning. Mot slutten av fasen utføres kompletteringer og mekanisk ferdigstillelse, før igangkjøring og testing av de tekniske anleggene.

Utomhusarbeider er planlagt fra våren 2027 – sommeren 2028.

Oppdatering uke 43

I uke 44 starter vi med å rive råbygget i betong på tomten. Spesielt piggingen av bunnplaten kan støye noe, men nivåene vil ikke overgå grensene i støyforskriften.

Oppdatering uke 41

Prosjektet jobber med sanering, og fjerning av rester av lim, innvendig i det eksisterende skolebygget. Hvordan dette arbeidet utføres, og de sikringstiltakene som er iverksatt, er godkjent av Arbeidstilsynet.

Arbeidstilsynet har også vært på byggeplassen, og entreprenør har fått gode tilbakemeldinger på måten saneringen blir utført.

Oppdatering uke 37

I slutten av august signerte vi kontrakt med Ruta Entreprenør AS om byggingen av nye Ellingsrudåsen skole. Byggestart er planlagt ved nyttår, og arbeidene skal ferdigstilles i løpet av tre år.

Les pressemeldingen om byggeprosjektet og kontraktsigneringen.

Rivningen av dagens skolebygg startet opp i forrige uke, og arbeidene utføres av Bevar Urban Reuse Norway AS.

Deler av inventaret skal gjenbrukes i det nye bygget, mens blant annet sanitærutstyr og bygningskomponenter vil bli sendt videre til prosjekter i Oslo kommune, eller donert til Ukrainahjelpen.
