Naboinformasjon

Her finner du aktuell naboinformasjon om byggearbeidene på Stovner skole.

Generelt om støyende arbeider i byggeperiodenKopier lenke til denne overskriften

Det vil være behov for sprengningsarbeider og bergsikring i høst, og byggeprosjektet har fått vedtak om forlenget dispensasjonen fra støyforskriften.

Les vedtaket om forlengelse av støydispensasjonen (PDF) (PDF, 167.24KiB)

Dispensasjonen gjelder fra 17. august til 20. september 2025.

I denne perioden har vi fått tillatelse til å utføre sterkt støyende arbeider:

  • Mandag til fredag: kl. 08:00–19:00
  • Lørdag: kl. 08:00–16:00

Oppdateringer for 2025Kopier lenke til denne overskriften

Oppdatering uke 42

Fra mandag 20. oktober endrer vi tidspunktet for forbud mot anleggstrafikk fra kl. 07:30–09:00 til kl. 07:30–08:30.

Endringen skyldes at det ikke lenger er behov for så lang buffer-tid i forhold til skolestart, som er kl. 08:15.

Oppdatering uke 27

Vi starter med sprengningsarbeider på mandag 7. juli.

Første salve går mellom kl. 07.00–11.00, og det vil være 1-3 salver om dagen.

Sprengningsarbeidene vil pågå fram til oktober.

Oppdatering uke 23

Vi nærmer oss oppstart av byggeprosjektet, og ønsker å informere om følgende:

  • I henhold til krav fra Plan- og bygningsetaten er det laget en trafikkavviklingsplan for byggeperioden. Denne viser blant annet midlertidig endring av skilt i Stovnerfaret, med oppstart fra tirsdag 10. juni.

Brev fra Bymiljøetaten om innvilget arbeidstillatelse og siste arbeidsvarslingsplan (PDF, 1.17MiB)

Brevet viser hvordan vi planlegger å skilte og sperre for trafikk i byggeperioden.

  • Det settes opp byggeplassgjerder rundt skoleområdet fra fredag 6. juni – mandag 9. juni.
  • Rivearbeidene starter tirsdag 10. juni. Arbeidene vil pågå ut juli.
  • Grunnarbeidene starter også opp tirsdag 10. juni. De mest støyende arbeidene vil pågå i perioden fra juni til oktober.

Oppdatering uke 16: Oppstart av forberedende arbeider

I slutten av april starter arbeidet med å montere en midlertidig transformator for elektrisk styrt anlegg på tomten til Stovner skole.

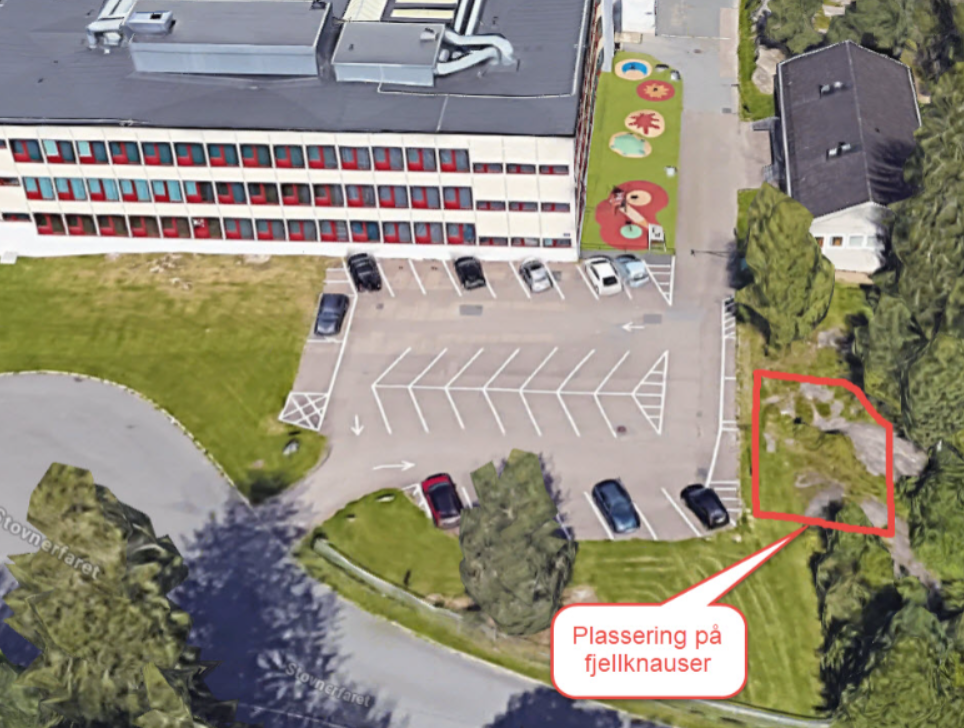

Gravearbeidet begynner mandag 28. april, og den midlertidige transformatoren skal monteres som vist på bildet i lenken nedenfor.

Arbeidet må utføres når skolen er stengt, hvilket betyr at det vil foregå utenom ordinær arbeidstid.

Støyen fra arbeidet vil være begrenset og med lav intensitet.

Det vil være noe anleggstrafikk i perioden 28. april til 5. mai i Stovnerfaret.

Klikk på denne lenken for å se et foto som viser hvor den midlertidige transformatoren skal monteres. (PNG, 1.55MiB)

Oppdatering uke 10

Vi starter opp arbeidene med nytt tilbygg til Stovner skole i juni måned. Det vil innebære støyende arbeider, sprenging og pigging fra begynnelsen av juli og ut august.

Stovner skole sitt hovedbygg og de nye midlertidige skolepaviljongene skal ha normal drift under hele byggeperioden. Av hensyn til sikkerhet gjennomfører vi derfor grunnarbeidene i skoleferien.

Oppdatering uke 9

Vi har signert kontrakt med Betonmast Oslo om byggingen av det nye tilbygget til Stovner skole. Arbeidene skal etter planen starte i juni, og det nye tilbygget vil stå ferdig til skolestart i 2027.

Arbeidet med å etablere nye midlertidige paviljonger på tomten har startet opp.

Kontaktinformasjon til byggeprosjektetKopier lenke til denne overskriften

Oslobygg KF

Telefon: 2180 2180 E-post: postmottak@obf.oslo.kommune.no

Betonmast Oslo

Christian Mjønerud, anleggsleder mobil: +47 957 04 839
